Nhà máy nhiệt điện Nông Sơn (Quảng Nam): Nhà thầu Trung Quốc “tháo thân”
(14:02:03 PM 14/09/2012)
![]() |

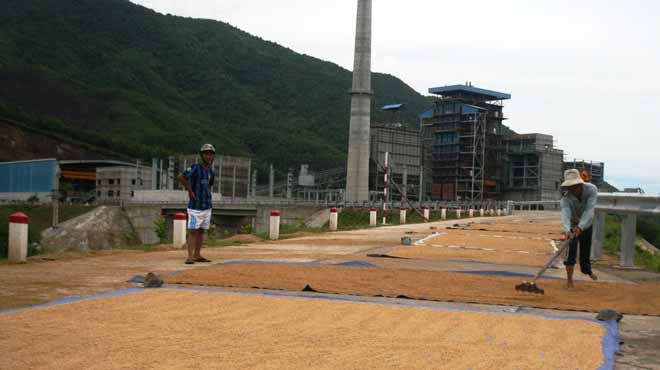

| Nhà máy nhiệt điện Nông Sơn dừng thi công từ năm tháng qua, người dân ở Quế Trung tận dụng đường dẫn vào nhà máy làm sân phơi lúa - Ảnh: Đoàn Cường |
Nhà máy nhiệt điện Nông Sơn khởi công xây dựng năm 2008 do Tổng công ty thiết bị nặng CHMC Trung Quốc thi công, lẽ ra phải hoàn thành theo cam kết vào năm 2010. Đây là nhà máy nhiệt điện duy nhất và lớn nhất của Quảng Nam với công suất 30MW. Chủ đầu tư của dự án là Tập đoàn Công nghiệp than - khoáng sản Việt Nam (Vinacomin) với tổng vốn đầu tư 674 tỉ đồng. Dự án này có nhiều hạng mục nhưng gói thầu xây dựng nhà máy nhiệt điện là quan trọng nhất với vốn đầu tư 529 tỉ đồng.
“Lỡ hẹn” hai năm rưỡi
| "Lao động của địa phương không được thuê làm ở nhà máy mà toàn là lao động Trung Quốc"
Ông Nguyễn Kim Dũng (chủ tịch UBND xã Quế Trung) |
Con đường dẫn vào Nhà máy nhiệt điện Nông Sơn không còn cảnh náo nhiệt như những năm trước. Người dân ở xã Quế Trung (huyện Nông Sơn, tỉnh Quảng Nam) tận dụng con đường làm nơi phơi lúa. “Người Trung Quốc rút đi gần hết, họ ngăn đường vào nhà máy và để lại mấy người làm bảo vệ. Tụi tui thấy đường vào nhà máy rộng rãi chẳng làm gì nên phơi lúa” - một người dân nói. Cả khu nhà máy đồ sộ nằm im ỉm, không có tiếng máy móc hoạt động và cũng không thấy bóng dáng công nhân làm việc. Người dân ở đây cho biết từ nhiều tháng qua, việc thi công nhà máy này đã dừng hoàn toàn.
Theo Công ty cổ phần than, điện Nông Sơn - Vinacomin, khi tổ chức đấu thầu công khai dự án xây dựng nhà máy nhiệt điện thì Tổng công ty thiết bị nặng CHMC Trung Quốc là đơn vị trúng thầu chủ yếu vì giá rẻ, công nghệ và các yếu tố khác phù hợp. Nhà máy được thực hiện theo hình thức “chìa khóa trao tay”. Sau khi bàn giao, điện sẽ được hòa vào lưới điện quốc gia. Kế hoạch là vậy nhưng nhà máy lỡ hẹn suốt hai năm rưỡi.
Ông Võ Đình Đạt, phó giám đốc Công ty cổ phần than, điện Nông Sơn - Vinacomin, cho biết thời điểm đông lao động nhất ở công trường có 300-400 người (chủ yếu là người Trung Quốc). Tuy nhiên đến ngày 26-4, lao động rút về nước hết nên chỉ còn khoảng 10 người gồm bảo vệ và quản lý nhà máy là người Trung Quốc. Ông Đạt cũng cho biết thêm đến thời điểm này, nhà máy đạt tiến độ được 55% tổng khối lượng. Trong đó xây dựng đạt 71%, lắp đặt lò hơi, hệ thống phụ trợ 36%, thiết bị điện 43%... Trong lúc nhà máy thi công kiểu dặt dẹo thì hệ thống đường dây điện 110kV với chiều dài 18,7km của EVN đã hoàn thành và để chờ điện hòa vào lưới điện quốc gia.
Mù mờ trách nhiệm
Theo ông Đạt, cốt lõi của việc dẫn đến thi công trì trệ là do khủng hoảng tài chính, trượt giá khiến nhà thầu chịu không nổi. Ngoài ra còn có nhiều yếu tố bất lợi khác như thời tiết, địa hình vùng núi Nông Sơn quá khắc nghiệt. Trả lời câu hỏi vì sao vi phạm hợp đồng mà chưa bị xử lý, ông Đạt giải thích: “Dù nguyên nhân gì thì trước tiên phải thấy rằng nhà thầu có lỗi. Trong cuộc gặp đầu tháng 9 giữa chủ đầu tư và nhà thầu, phía Trung Quốc cam kết sẽ có báo cáo về tiến độ thực hiện dự án, đề xuất thay đổi một số điều của hợp đồng. Đồng thời xin được điều chỉnh giá cho gói thầu theo hướng tăng lên”. Về thời gian ấn định để hoàn thành nhà máy này ông Đạt cũng chưa thể trả lời được.
Theo Vinacomin, nguyên nhân chậm trễ của dự án chủ yếu được xác định do các nhà thầu Trung Quốc rất thiếu nỗ lực trong thi công. Sự phối hợp giữa nhà thầu chính là Tổng công ty Thiết bị nặng Trung Quốc với các nhà thầu phụ (cũng của nước này) không tốt. Có tới chín tháng công trình phải ngừng thi công hoàn toàn do mâu thuẫn giữa các nhà thầu con.
Ông Nguyễn Kim Dũng - chủ tịch UBND xã Quế Trung - băn khoăn cho biết khi xây dựng dự án, địa phương hi vọng sẽ được hưởng lợi gì đó cho nhân dân như chủ đầu tư nói ở lễ khởi công. Nhưng thực tế đến nay Quế Trung chưa thấy có gì khả quan. Việc thi công nhà máy dang dở khiến tuyến đường từ Nông Sơn đi làng du lịch Đại Bình bị chia cắt, cô lập do hàng rào của nhà máy chiếm mất đường đi. “Người dân rất nghi ngại khi nhà máy này đi vào hoạt động sẽ gây ô nhiễm môi trường do nước chảy ra thượng nguồn sông Thu Bồn và khí thải của than” - ông Dũng lo lắng.
Bạn cũng có thể quan tâm:
-
Hợp tác chiến lược Việt Nam - Hàn Quốc: Từ cam kết chính trị đến liên kết kinh tế xanh thực chất
-
Mở rộng đường Rừng Sác- phát triển hay đánh đổi?
-
Chào mừng Năm Quốc gia Du lịch Gia Lai 2026: Đầu tư nông nghiệp công nghệ cao, chế biến, xuất khẩu và du lịch - hướng đi đúng, hiệu quả
-
Nông nghiệp xanh chỉ thành công khi tiếp thị xanh dựa trên giá trị thật
-
Triển khai Nghị quyết Đại hội XIV của Đảng: Thu hút tư nhân tham gia bảo vệ môi trường là tất yếu
-
Vì sao nông nghiệp có giá trị cao nhất nhưng vẫn bị xem là ‘kèo dưới’?
-
Nhân lực Nông nghiệp 4.0: ‘Lấp đầy’ khoảng trống bằng nỗ lực đa bên
-
Có thể ”để dành” tín chỉ carbon để bán giá cao hơn?
-
Tín chỉ carbon trở thành ”tiền tươi thóc thật”
Bài viết mới:
- Sửa Luật Bảo vệ môi trường 2020: Đã đến lúc cần “luật hóa” lực lượng ứng cứu chuyên nghiệp (07/05/2026)
- Có 14 tập thể và cá nhân đoạt giải cuộc thi “Đồng xanh - Không khí sạch” do Hội BVTN&MT Việt Nam tổ chức (06/05/2026)
- Văn phòng VACNE nỗ lực hoàn thành tốt nhiệm vụ 6 tháng đầu năm 2026 (05/05/2026)
- Cây cổ thụ đầu tiên của xã Bình Định, tỉnh Hưng Yên được công nhận Cây Di sản Việt Nam (05/05/2026)
- Bảo tồn các loài thực vật nguy cấp tại Việt Nam: từ hiện trạng đến giải pháp bền vững (05/05/2026)
- Cây Gội nước hơn 200 năm tuổi tại Vĩnh Long được công nhận Cây Di sản Việt Nam (05/05/2026)
- Sáng kiến tổ chức Cuộc thi Đồng Xanh - Không Khí Sạch do VACNE tổ chức rất xuất sắc (05/05/2026)
- Hợp tác chiến lược Việt Nam - Hàn Quốc: Từ cam kết chính trị đến liên kết kinh tế xanh thực chất (24/04/2026)
- VACNE: Thúc đẩy chuyển đổi xanh từ nền tảng tư duy và khoa học (23/04/2026)
- Sinh viên Phạm Đoàn Việt Anh: Tiếp cận mới về an sinh xã hội cho lao động phi chính thức trong nền kinh tế số (21/04/2026)
Sửa Luật Bảo vệ môi trường 2020: Đã đến lúc cần “luật hóa” lực lượng ứng cứu chuyên nghiệp
(Tin Môi Trường) - Trong khi Luật Bảo vệ môi trường 2020 đã chuyển mạnh sang tư duy phòng ngừa, quản lý rủi ro, thì thực tiễn lại đặt ra một câu hỏi ngược: khi sự cố xảy ra, hệ thống ứng phó có thực sự vận hành hiệu quả?. Từ góc nhìn của người nhiều năm trực tiếp tham gia xử lý các sự cố môi trường và hiện là Tổng Thư ký - Hội Bảo vệ Thiên nhiên và Môi trường Việt Nam, ông Phạm Văn Sơn cho rằng, khoảng trống lớn nhất hiện nay không chỉ nằm ở quy định, mà nằm ở cách chúng ta tổ chức năng lực ứng phó trong thực tế.
168 trạm quan trắc bị can thiệp - khi “sự thật môi trường” bị bóp méo
(Tin Môi Trường) - Thông tin 168 trạm quan trắc môi trường bị can thiệp không chỉ là một con số gây sốc. Nó là dấu hiệu của một vấn đề nghiêm trọng hơn: niềm tin vào dữ liệu môi trường – nền tảng của quản lý và bảo vệ sức khỏe cộng đồng - đang bị xói mòn.
42 cây mai bị tịch thu và câu chuyện “nguồn gốc” không thể xem nhẹ
(Tin Môi Trường) - Vụ việc một cá nhân bị xử phạt và tịch thu 42 cây mai kiểng không rõ nguồn gốc tại Vườn quốc gia Côn Đảo không đơn thuần là chuyện vi phạm hành chính. Đằng sau con số “42 cây mai” là câu hỏi lớn hơn về ý thức pháp luật, đạo đức môi trường và cách chúng ta ứng xử với tài nguyên thiên nhiên.

Trợ giúp |
Site map |
