Bắc Giang: Thi công đường dây 220kV vượt sông Cầu bằng khinh khí cầu
(22:12:11 PM 25/08/2012)(Tin Môi Trường) - Ngày 25/8, tại xã Hợp Thịnh, huyện Hiệp Hòa (Bắc Giang), Tổng công ty Truyền tải điện quốc gia, Ban quản lý Dự án các công trình điện miền Trung và Công ty CP Xây lắp điện 1 đã tổ chức thi công đường dây 220kV nhánh rẽ vào trạm 500kV Hiệp Hòa đoạn vượt sông Cầu bằng khinh khí cầu.
>> Cây Dã Hương hơn 1000 năm tuổi - điểm đến hấp dẫn ở Bắc Giang >> Dừng thi công dự án đô thị lấn biển Hạ Long >> Cây Dã hương thứ 5 của Bắc Giang được vinh danh là Cây Di sản Việt Nam >> Đề xuất sử dụng đất Sân bay Long Thành làm đất đắp nền thi công cao tốc Biên Hòa - Vũng Tàu >> Cây Dã hương thứ 4 của Bắc Giang được vinh danh là Cây Di sản Việt Nam

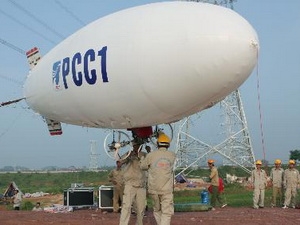

Khinh khí cầu mang theo sợi dây mồi chuẩn bị bay vượt sông Cầu. (Nguồn: Ngọc Hà/TTXVN)
Đường dây 220kV nhánh rẽ vào trạm 500kV Hiệp Hòa có chiều dài 5,3km với 19 vị trí cột đi qua huyện Phổ Yên (Thái Nguyên) và huyện Hiệp Hòa (Bắc Giang) là những khu vực đông dân cư và phải vượt sông Cầu. Để đảm bảo tiến độ đóng điện vào ngày 31/8/2012, Chủ đầu tư - Ban quản lý Dự án các công trình điện miền Trung đã phối hợp với đơn vị thi công là Công ty CP Xây lắp điện 1 áp dụng biện pháp thi công dùng khinh khí cầu kéo dây dẫn vượt sông Cầu.
Biện pháp thi công rải căng dây đối với đường dây siêu cao áp bằng khinh khí cầu đã được áp dụng thi công ở đường dây 220kV từ Nhà máy thủy điện Nho Quế (Hà Giang) đến trạm 220kV Cao Bằng đi qua vùng có núi đá và rừng hiểm trở và đường dây 500kV Sơn La-Hiệp Hòa đoạn vượt sông Mã và đoạn gần trạm 500kV Hiệp Hòa đông dân cư đã mang lại hiệu quả là rút ngắn thời gian thi công, rút ngắn thời gian tạm ngừng cấp điện, tránh được thiệt hại về giải tỏa mặt bằng ở những khu vực có nhà dân và đất trồng đang sản xuất, đất rừng…
Trong ngày, đơn vị thi công đã hoàn thành rải dây mồi và đóng điện lại đường dây 500kV Sơn La-Hiệp Hòa vào lúc 17 giờ cùng ngày. Việc kéo dây dẫn 4 mạch 220kV, 2 dây phân pha, 2 dây chống sét sẽ được hoàn thành trong 4 ngày (26, 27, 28 và 29/8) để ngày 30/8 hoàn thiện đấu nối tại trạm 500kV Hiệp Hòa. Ngày 31/8, đón nhận công suất tổ máy số 6 thủy điện Sơn La phát điện.
Đường dây 220kV nhánh rẽ vào trạm 500kV Hiệp Hòa hoàn thành đúng tiến độ đảm bảo truyền tải toàn bộ công suất 2.400MW từ 6 tổ máy của Nhà máy thủy điện Sơn La lên lưới điện quốc gia.
(Nguồn: TTXVN)
Bạn cũng có thể quan tâm:
-
Đóng góp ý kiến của cử tri trí thức tới Kỳ họp thứ nhất Quốc hội khóa XVI
-
Hội thảo góp ý Dự thảo Luật Thi đua, Khen thưởng (sửa đổi)
-
Phổ biến quy định mới về công tác thi đua, khen thưởng đối với các hội ngành toàn quốc và tổ chức khoa học – công nghệ
-
Ông Trần Đức Thắng làm Bộ trưởng Bộ Nông nghiệp và Môi trường
-
Hà Nội yêu cầu dừng nộp hồ sơ giấy về thủ tục sổ đỏ
-
Thống nhất tên gọi Bộ Nông nghiệp và Môi trường sau hợp nhất hai bộ
-
Phó Thủ tướng chủ trì họp bàn phương án hợp nhất Bộ NN&PTNT và Bộ TN&MT
-
Bộ Công Thương gửi công điện khẩn, yêu cầu báo tin cho dân trước khi xả lũ
-
Một doanh nghiệp năng lượng Việt được rót 10 triệu USD làm điện sạch
Bài viết mới:
-
Khi bảo tồn thiên nhiên trở thành động lực phát triển đất nước (19/06/2026)

- Nhiều loài cây mới tại Phú Quốc được công nhận là Cây Di sản Việt Nam (30/05/2026)
- Phát huy tiềm năng cây di sản Việt Nam cho phát triển kinh tế bền vững ở xã vùng cao (24/05/2026)
- Những cây Hồi đầu tiên của nước ta được vinh danh cây di sản Việt Nam đúng vào ngày sinh Bác Hồ (24/05/2026)
- Chúc mừng các vị lãnh đạo VACNE trúng cử Uỷ viên UBTW Mặt trận Tổ quốc Việt Nam (24/05/2026)
- Dữ liệu môi trường phải là sự thật môi trường! (15/05/2026)
- Thành kính tổ chức lễ tưởng niệm, tri ân các anh hùng liệt sĩ tại Gia Lai (15/05/2026)
- Sửa Luật Bảo vệ môi trường 2020: Đã đến lúc cần “luật hóa” lực lượng ứng cứu chuyên nghiệp (07/05/2026)
- Có 14 tập thể và cá nhân đoạt giải cuộc thi “Đồng xanh - Không khí sạch” do Hội BVTN&MT Việt Nam tổ chức (06/05/2026)
- Văn phòng VACNE nỗ lực hoàn thành tốt nhiệm vụ 6 tháng đầu năm 2026 (05/05/2026)
Chúc mừng các vị lãnh đạo VACNE trúng cử Uỷ viên UBTW Mặt trận Tổ quốc Việt Nam
(Tin Môi Trường) - \Báo Báo Nhân Dân ngày 21/5/2026 đã đăng danh sách 397 vị trúng cử Uỷ viên Uỷ ban Trung ương Mặt trận Tổ quốc Việt Nam Khoá XI, nhiệm kỳ 2026 - 2031. Trong danh sách này, Hội Bảo vệ Thiên nhiên và Môi trường Việt Nam (VACNE) vinh dự có 03 đại diện trúng cử.
Thượng Hải đối mặt nguy cơ bị chìm dần do sụt lún, nước biển dâng
(Tin Môi Trường) - Thượng Hải - trung tâm tài chính hàng đầu Trung Quốc - đối mặt với tình trạng sụt lún và mực nước biển dâng nhanh nhất trong vòng 4.000 năm qua.

Trợ giúp |
Site map |
